与传统机房现场加工、安装相比,装配式机房基于精细化的BIM模型,在工厂完成预制件的加工,可与其他专业平行作业, 整体工期快;施工现场无焊接、油漆作业的污染,有效的实现节能降耗,一定程度上推进了机电安装产业的发展。
但是装配式机房预制件较多,如何将每个预制件安装到位,这就对设备、支吊架、管段的精准定位提出了更高的要求。
机房内设备要依据土建结构定位:

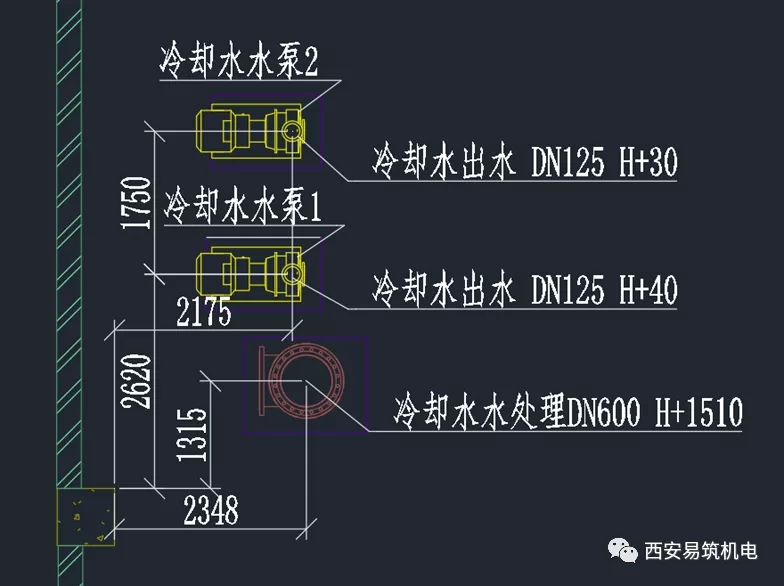

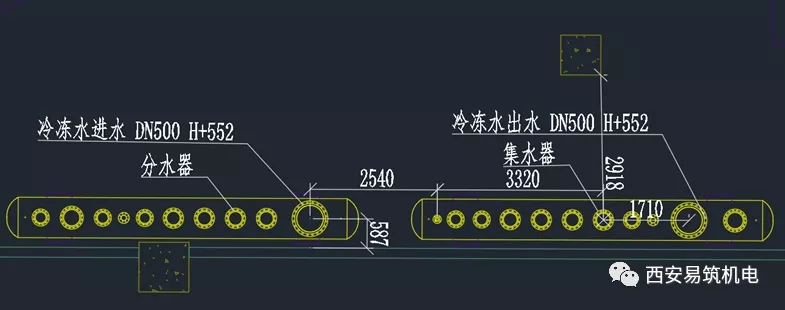

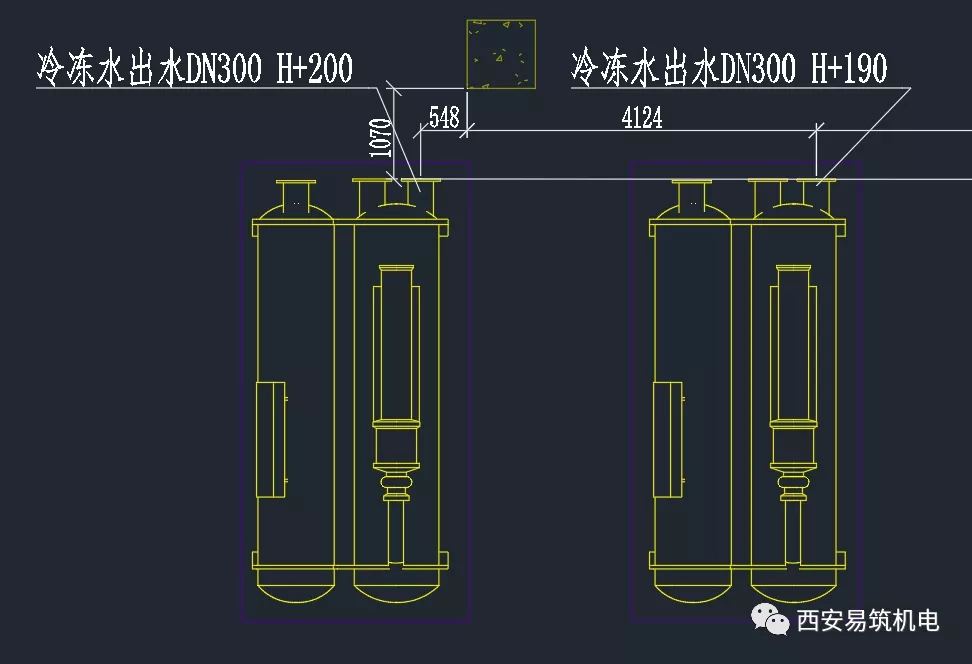

机房内的所有设备都受到土建结构的制约,要依据土建结构来定位(结构柱、混凝土墙);设备进出口的高度用建筑1米线(H+)来控制。
支吊架要根据设备定位:

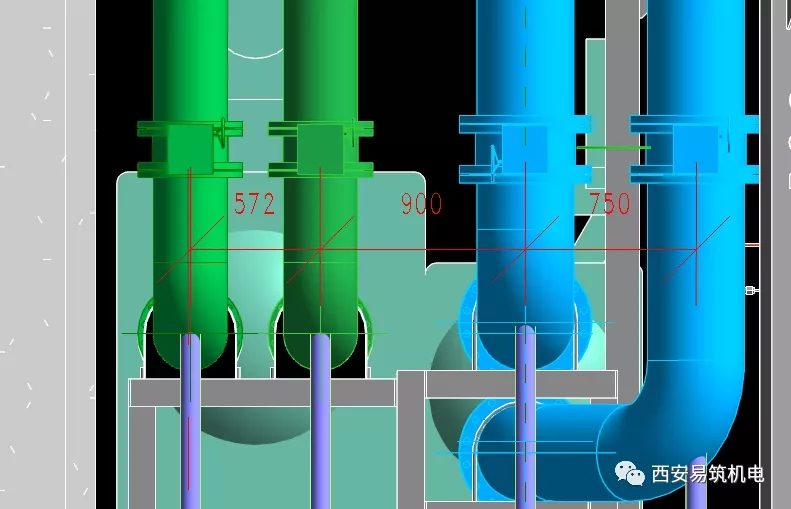

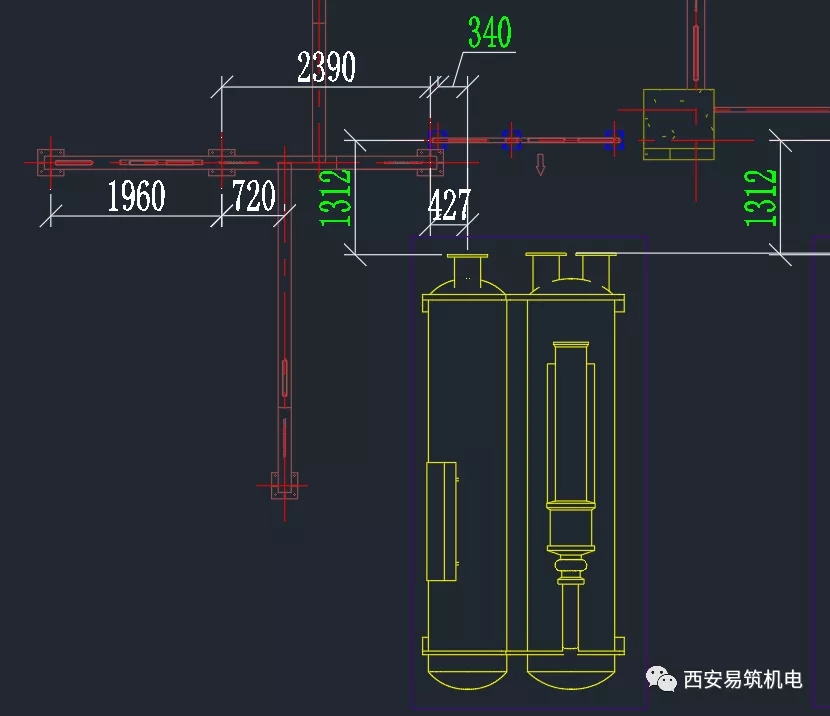

支吊架定位要依据定位好的设备来定位,安装时要保证支吊架的垂直度,这样管段安装时才能准确的安装到位。
设备之间的连接管段要依据支吊架定位:
设备、支吊架定位准确,管段吊装到支吊架预先开好的卡玛孔中间,在辅助管段的间距来安装。
