装配式冷水机房安装流程你知道吗?

2020-05-08     来源:西安易筑机电工业化科技有限公司

  导读



装配式机房技术是数字化建造技术的重要组成部分,通过采用“基于BIM的机电工程数字化建造技术”,将BIM技术与数字化建造技术相结合,创建共享数字化建造数据库,生成预制加工数据,导入基地数字化加工设备,进行工业化生产,检验合格的成品运输至施工现场进行快速装配。

                                                                装配式机房的安装流程


                                                                        一、设备基础的浇筑及定位




 装配式机房不同于传统机房的安装,要严格按照深化图纸浇筑基础,定位设备,因为所有的预制件都是通过BIM软件对设备及零部件进行1:1建模按照模型加工好的,设备定位不准确会影响管道连接,设备精准的定位是装配式安装的基本的要素。

此处需要关注的重点内容为:

1、建筑1m线与结构1m线需要明确两者间的高差,管道安装标高按建筑线标高执行;

2、设备基础生根应设置在结构面上,同时需在设备合同签订后进行,设备基础边沿超出设备底座宽度宜控制在150mm以内,最大不超过200mm;

3、设备基础高出建筑面一般控制在200mm内,太高会提升设备处阀门的高度,影响操作;

4、排水槽设置分为明沟和暗沟两种,明沟围堰高度宜高出设备基础50mm,暗沟地面宜预留坡,坡向排水沟,确保积水及时排出。

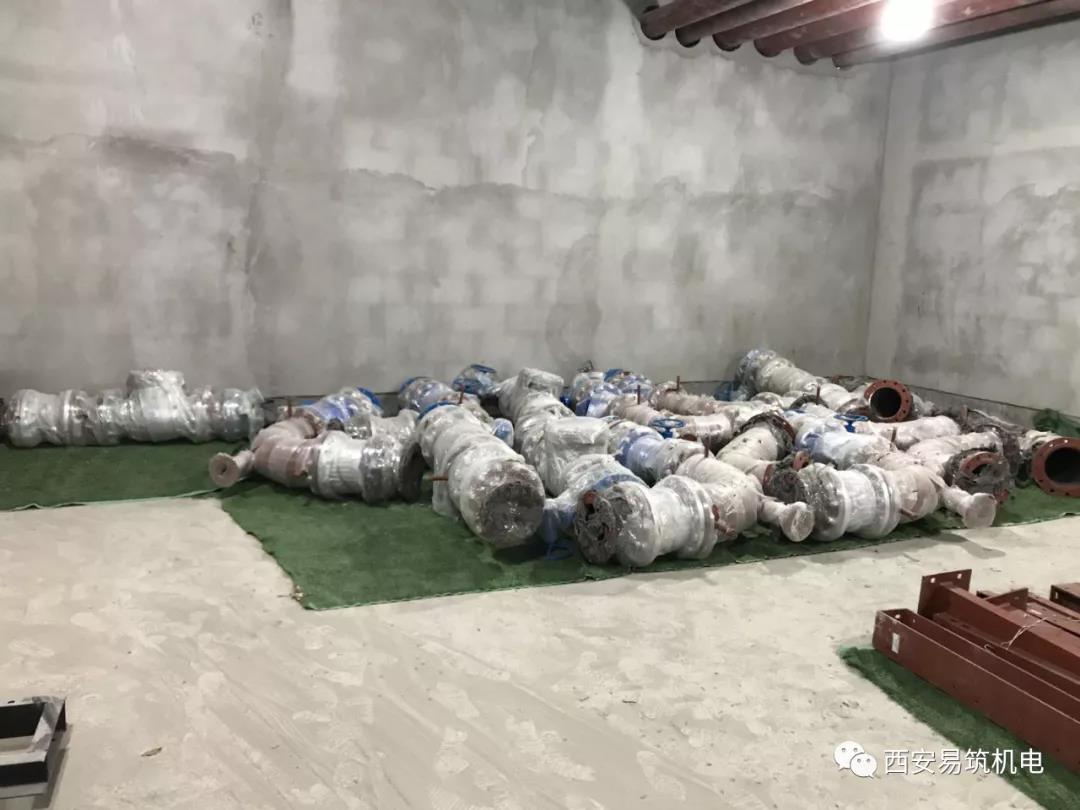

                                                       二、预制件搬运至安装区域







                                 设备定位后完成后,预制件就可以运送到现场开始安装,将预制件搬运到规划好的堆放区域,方便安装时搬运。
                                   此处需要关注的重点问题:
                                      1、根据装配图及清单及时做好相应材料的清点和分类放置;
                                      2、在安装过程开始前根据安装次序,将先行装配的水平干管先行倒运;
                                      3、装配管段前,管段放置宜平敷,防止不均匀外力致使不可恢复变形;

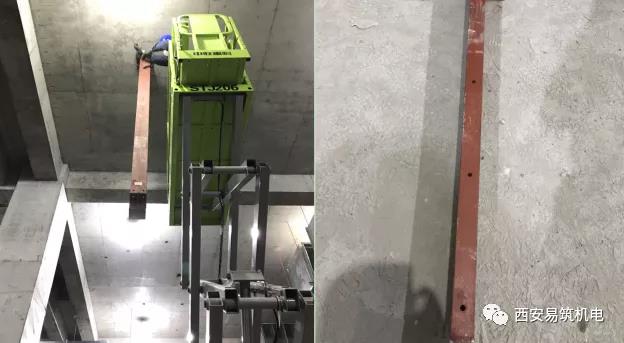

                                                                               三、支吊架安装




                                                   装配式机房的安装从支吊架开始,严格按照支吊架的定位图安装。
                                                     此处需关注的重点问题:
                                                  1、支架装配时应做好第一付支架的精准空间定位,然后依次展开;
                                                  2、支架装配式注意型钢的槽口朝向箭头;
                                                  3、合理使用调节装置,确保模型数据统一;

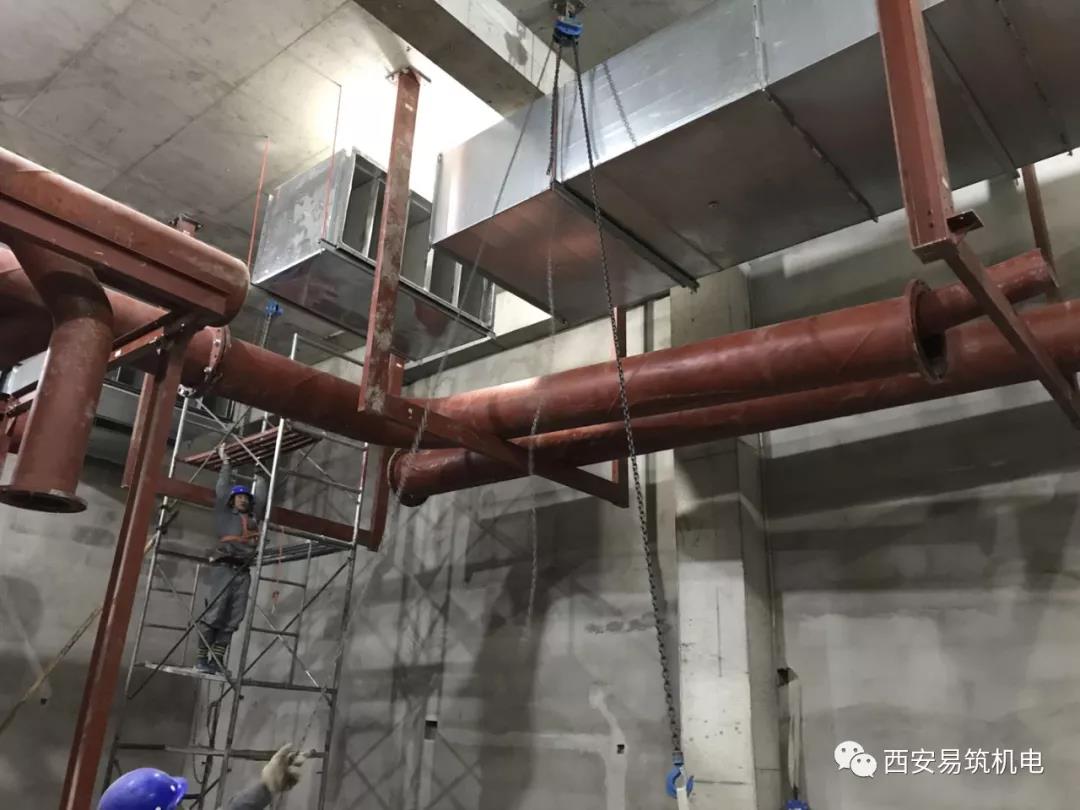

                                                                                                       四、主管道吊装



                                                        支吊架安装完成后,按照图纸对照管道上的编码开始吊装机房的主管道。

                                                          此处需关注的重点问题:
                                                          1、装配图纸与管段编号的一致;
                                                          2、管段放置的方向与模型的一致,尤其针对L型管及更复杂管线;
                                                          3、管段定位点尤其是起始管段的定位要求精确;

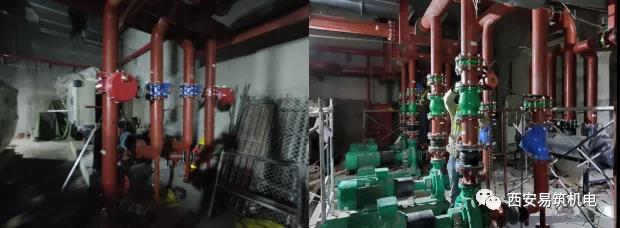

                                                                                                五、设备口及阀门





                                                   主管道定位后就可以开始和冷机、水泵、集分水器等设备口对接。

                                                     此处需要关注的重点问题:
                                                     1、针对有联轴器的水泵,水平垂直度是否已调整完成;
                                                     2、水平相贯线管段的安装高度及位置,建议使用红外线进行定位进出水与设备口间关系是否吻合
                                                     3、阀门安装螺栓规格及朝向是否正确;


                                                                                                                    六、温度计、压力表等安装






                                           所有管道连接完成后,安装温度计、压力表等各种管道附件,连接泄水管道、补水管道。

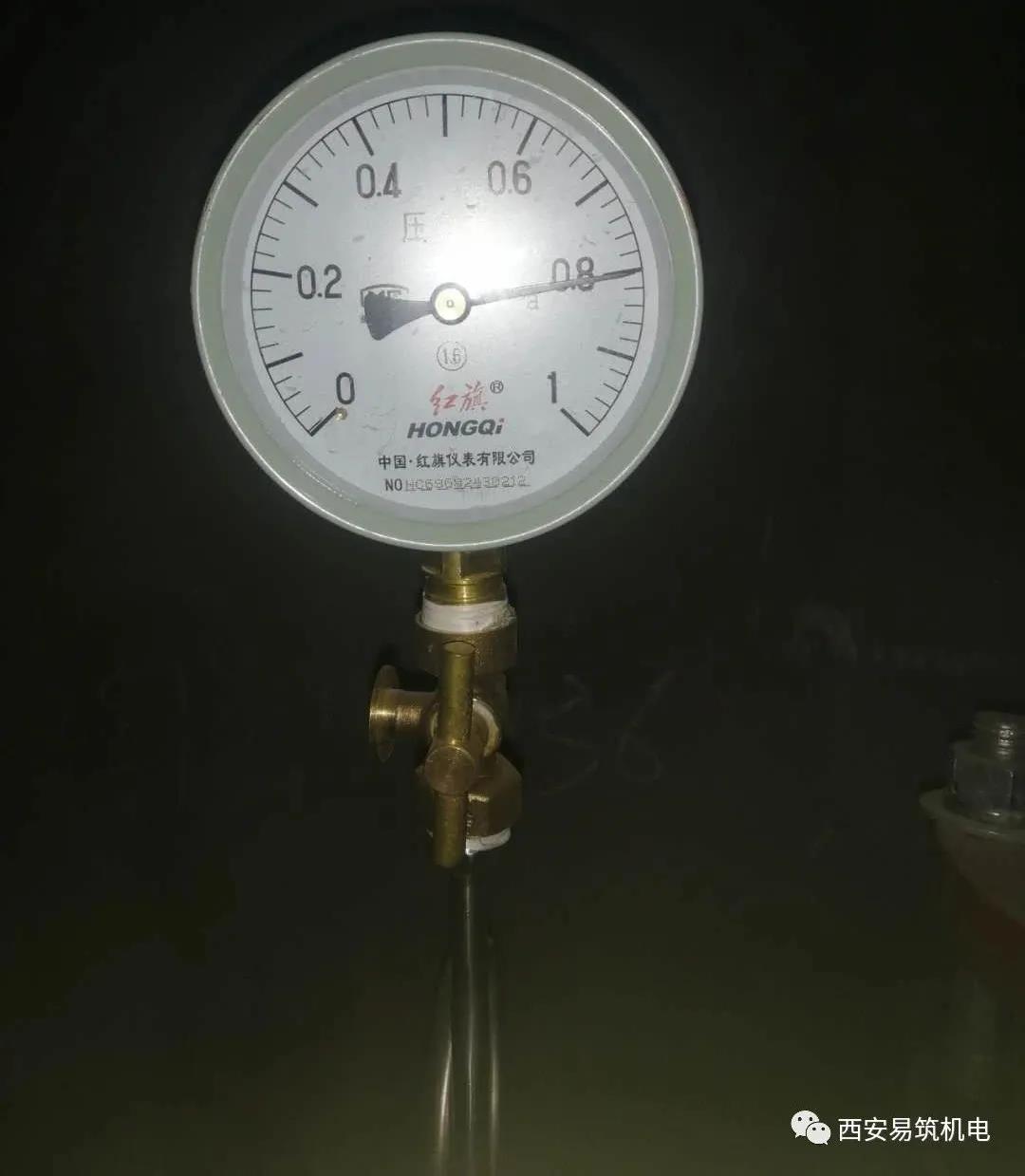

                                                           七、管道试压





  注水、打压应在试压泵临时管路连接完毕之后,引入临时用水,关闭泄水阀门,打开进水及排气阀门往管路内注水。当管路最高点阀门出水后,说明系统水满,并排尽空气,关闭进水阀及排气阀,启动加压泵,逐级加压。逐级加压过程要仔细检查管路,如有漏点或其他问题,及时停泵泄水处理,至压力达到强度试压压力标准且压降合格即可。
