基于BIM技术为载体的工程信息化管理模式,贯穿于建筑能源站设计、管道预制、装配式安装、一体化交付、 运维各阶段全过程的数据应用、存储与管理。
二维审图接收甲方设计蓝图,了解项目概况,
整理各专业图纸,
核对系统原理,初步深化。
模型搭配项目概况及图纸交底;
初步深化交底;
建模规则交底;

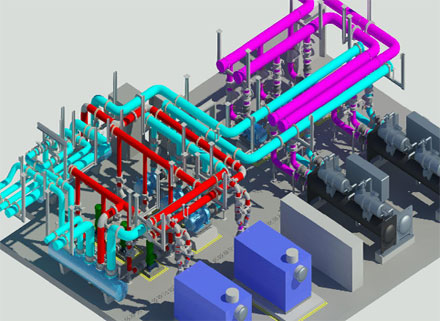

模型搭建
优化原则1、符合设计规范,满足施工验收标准;
2、充分考虑运维检修空间、通道;
3、所有设备、阀门排布美观统一;
4、手动机构高度便于操作;
提量报价1、加工图深化设计
2、加工材料采购
3、工厂预制加工
4、现场指导安装
5、物流运输
6、税金
模型参数化

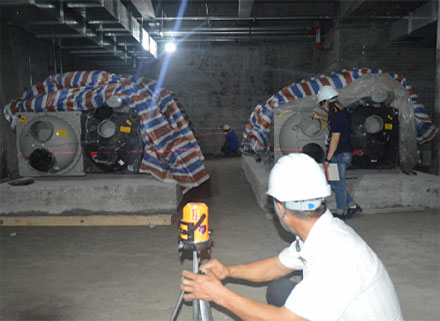

现场复测
确定方案复测后的数据完善至模型中,确保模型
与现场数据一致。
提交甲方,确认最终方案。
分段出图分段原则:
1、现场吊装条件
2、工厂加工条件
3、物流运输条件

接收图纸工厂接收下发的分段加工图纸后,设计人员针对工厂负责人所提出的图纸疑问进行答疑, 并对模型中的重点、难点加以技术说明

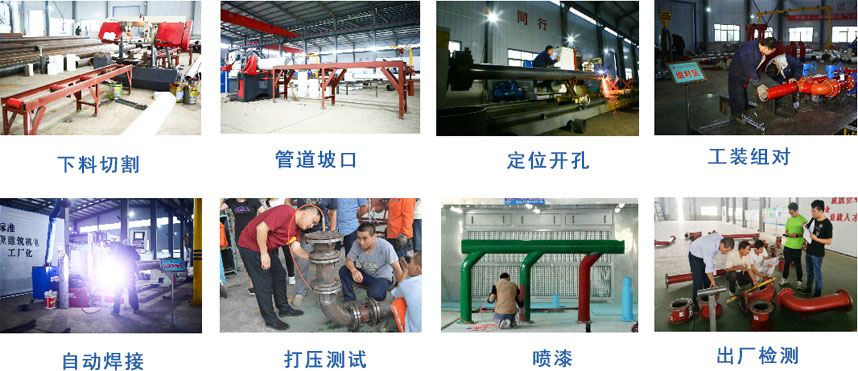

各工序依次加工

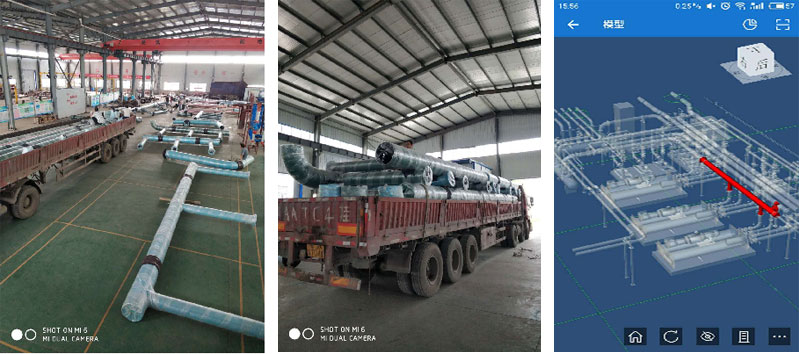

包装运输成品管段出厂质检合格后,打包运输,并根据EBIM平台进行后台物料追踪。

负责指导现场装配作业的专业人员,班前召开安全教育,落实成品管段卸车及倒运方案。

技术交底

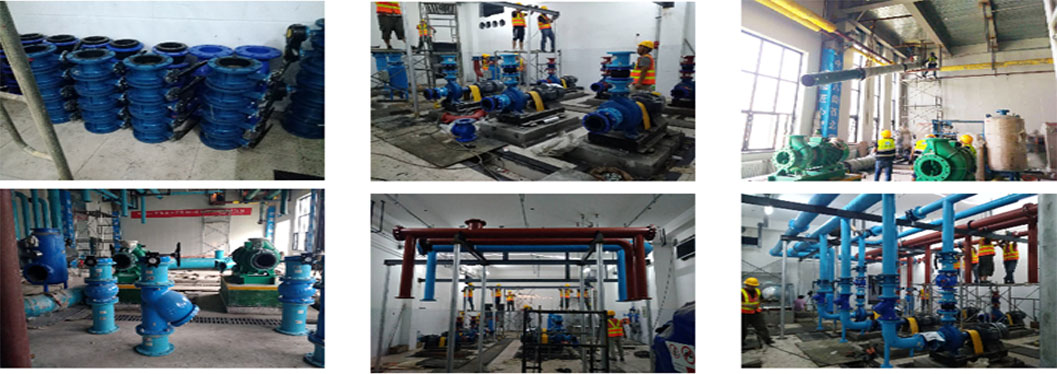

依次装配
打压测试完成装配后,根据规范及项目要求,对能源站管道进行打压测试,严格执行打压公斤数,为下 一步交付验收做好准备。

整体交付
