这个项目的圆满完成,真真的够威够力!

2020-07-27     来源:西安易筑机电工业化科技有限公司

项目介绍

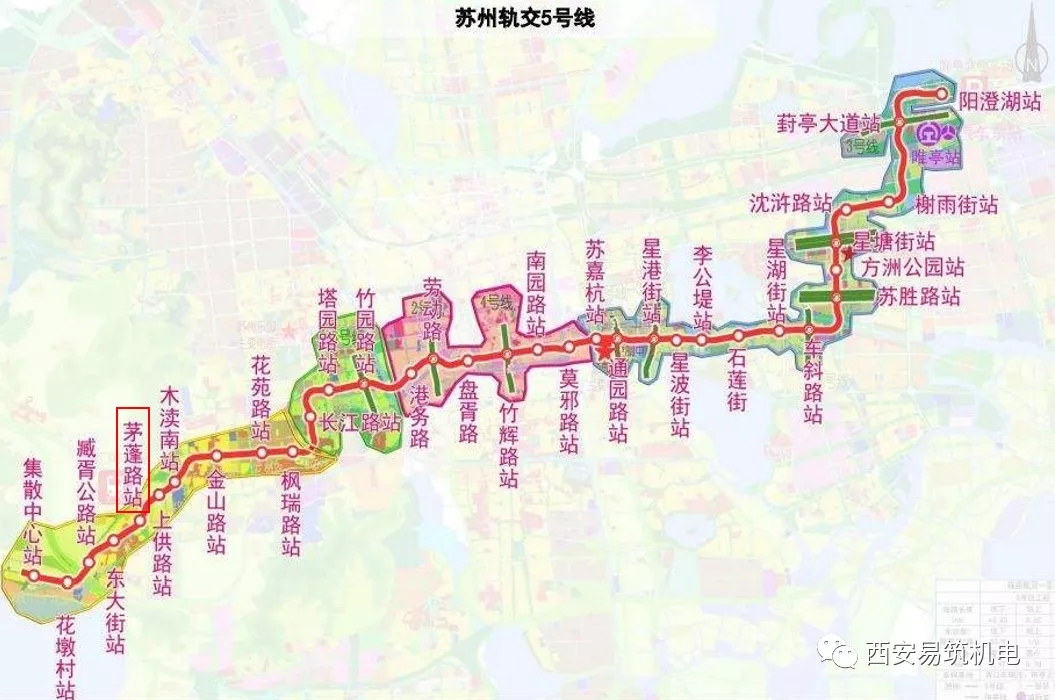

苏州轨道交通5号线,起点为集散中心站,终点为阳澄湖站。茅蓬路站是重要站点之一,位于孙武路与茅蓬路的交叉路口。

机房内主要设备有冷水机组2台,冷却水泵2台,冷冻水泵2台,综合水处理器2台,分集水器各1台,最大管径DN200,最小管径DN50,主管材为热镀锌无缝钢管,大约280米,采用水泵整体模块+分段式装配。

安装前的准备

预制件吊装,搬运到规划好的堆放区域,依据安装图纸上的编号分类摆放管段、支吊架,整理辅材(螺栓、法兰金属垫片、扁铁、U型卡码等),清点阀门的规格及数量。

复核机房设备定位

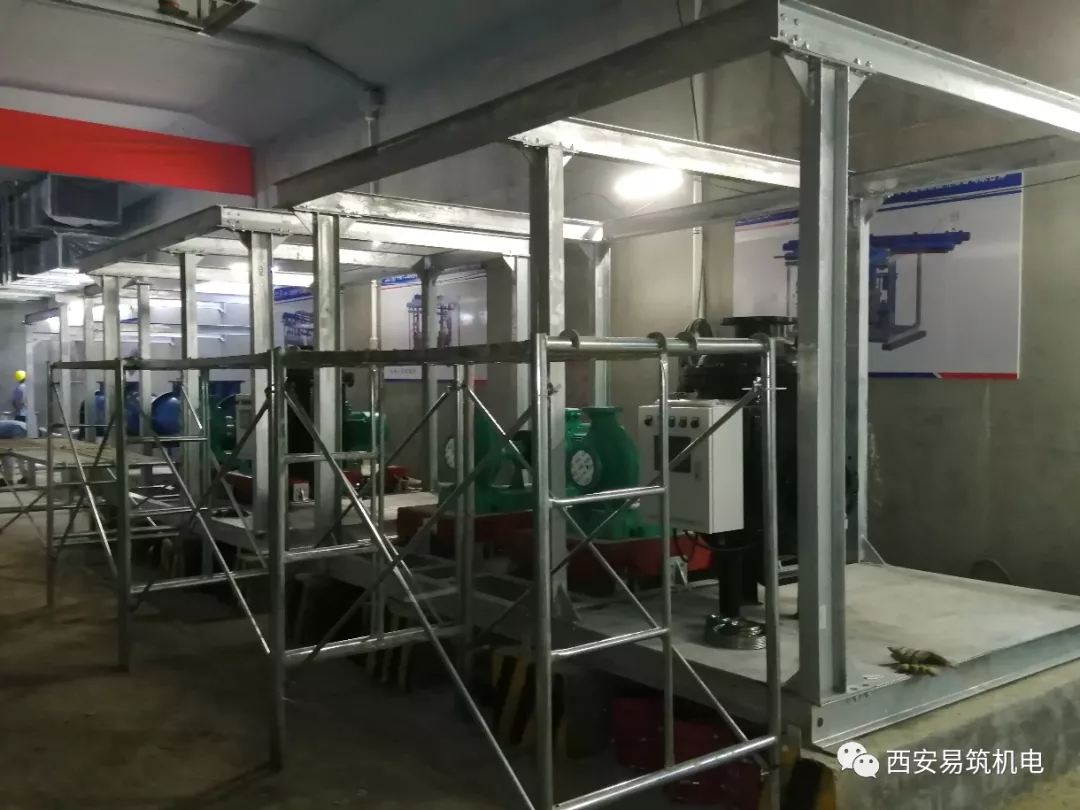

   组装水泵模块框架、安装支吊架时使用水平尺查看立柱的垂直度,安装完成后复核支吊架的标高和定位。

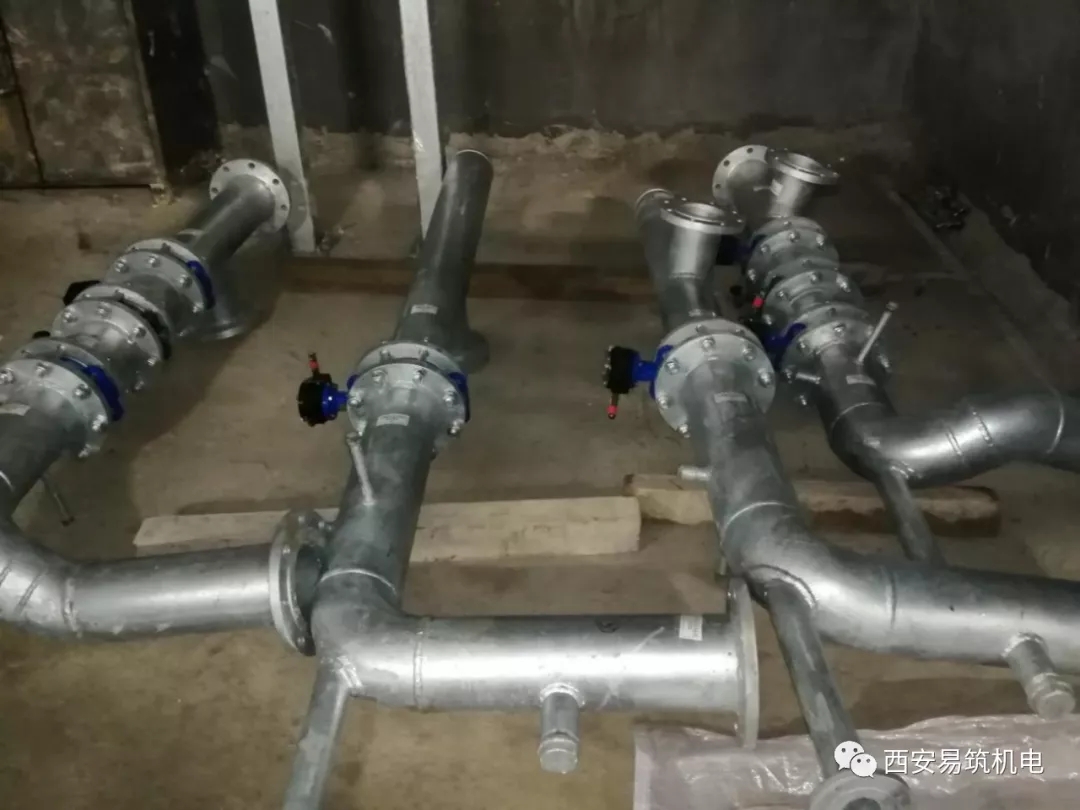

   管段组装时应严格按照装配图纸进行,管段编号和图纸一一对应,组装管段时使用水平尺复核管段的垂直度,法兰螺栓应对应交叉紧固,使其受力均匀。

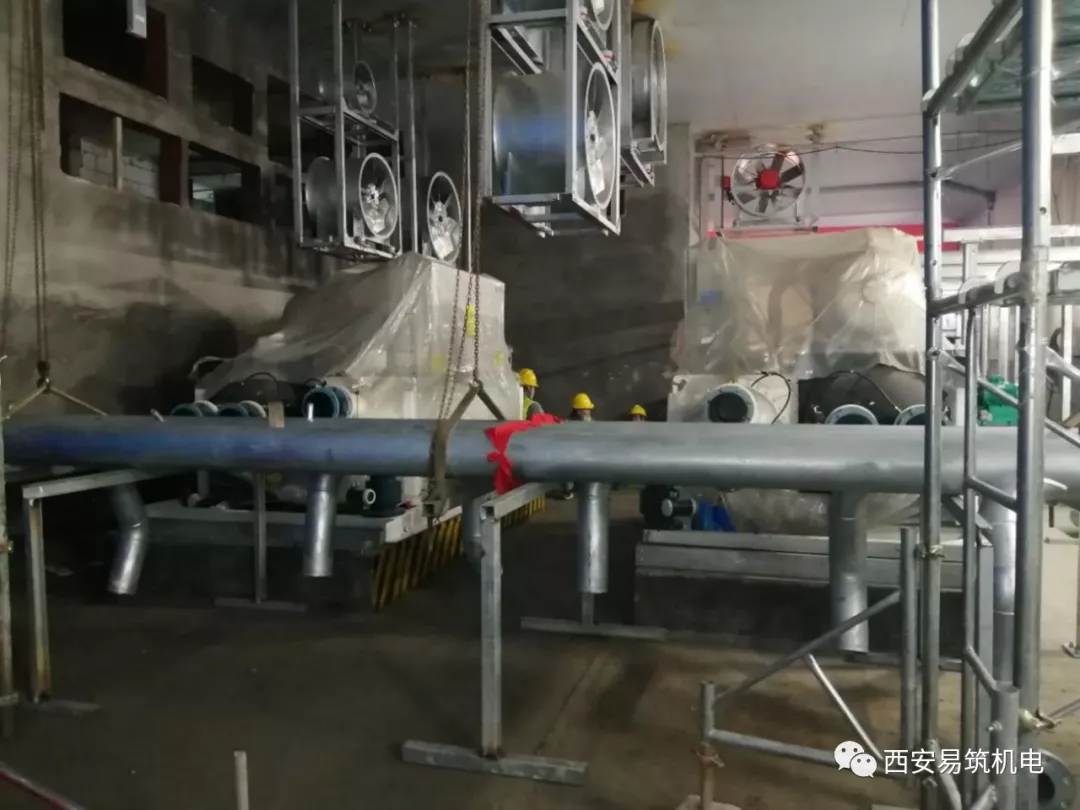

吊装主管道

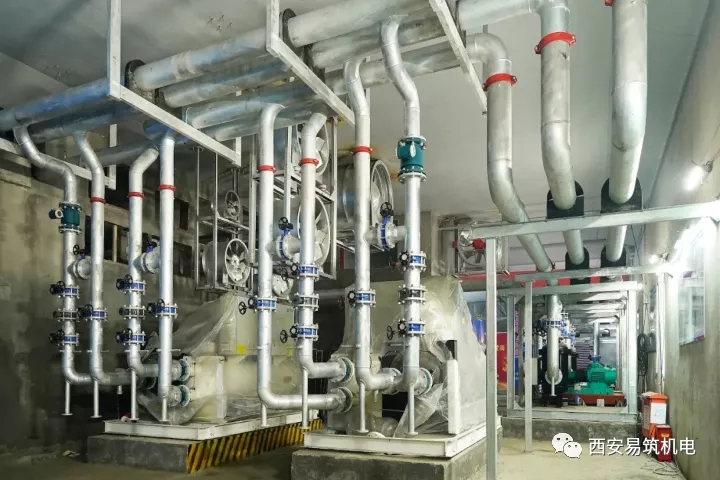

连接设备口

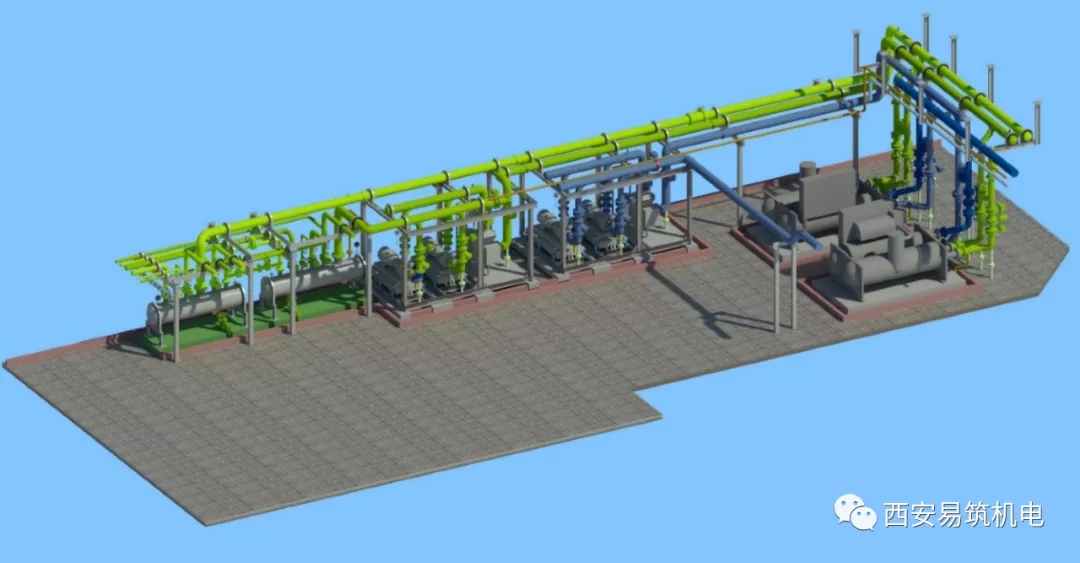

1:1还原图

     与传统机房现场拼装加工相比,装配式机房安装现场更整洁、安全性更高、工艺标准更统一,具有不可比拟的高颜值、高效率、高质量优势。但同时,装配式机房安装也对人员、构件、方案、技术提出了更高的要求。

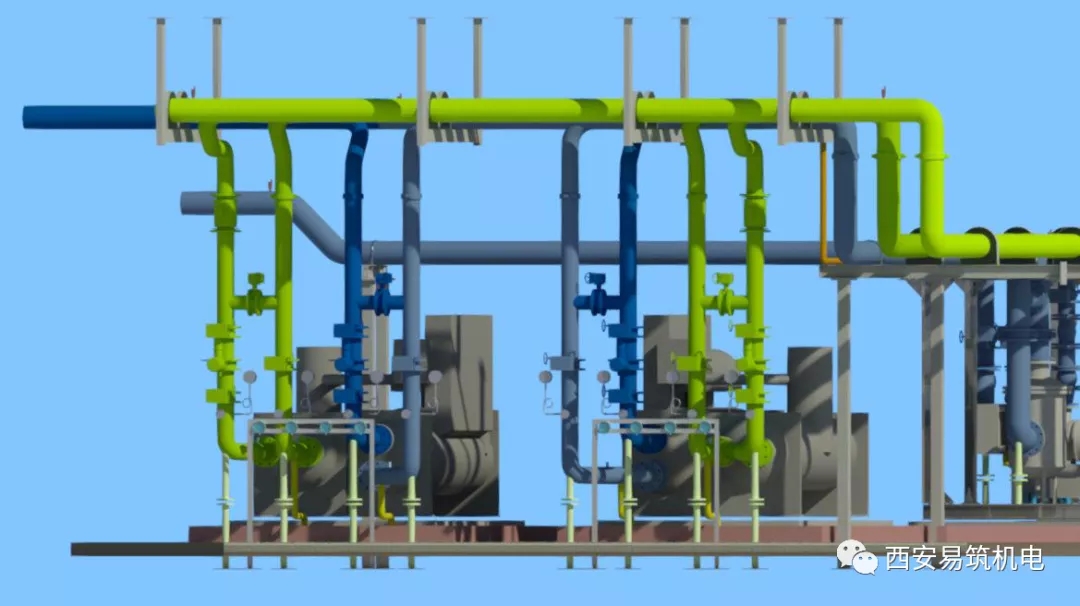

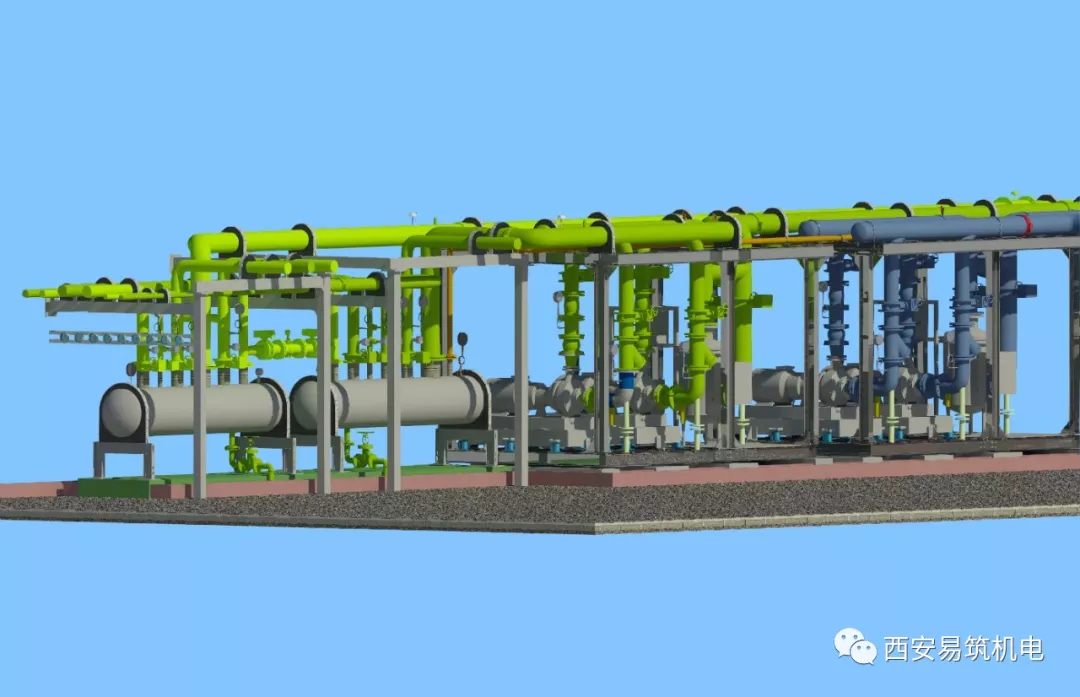

为此,西安易筑机电工业化科技有限公司专门成立BIM攻关小组,多次开展BIM装配式机房方案讨论,不断优化施工方案,精细打磨BIM模型,确保每一个管件数量、尺寸等关键数据全部准确无误。

视察工作

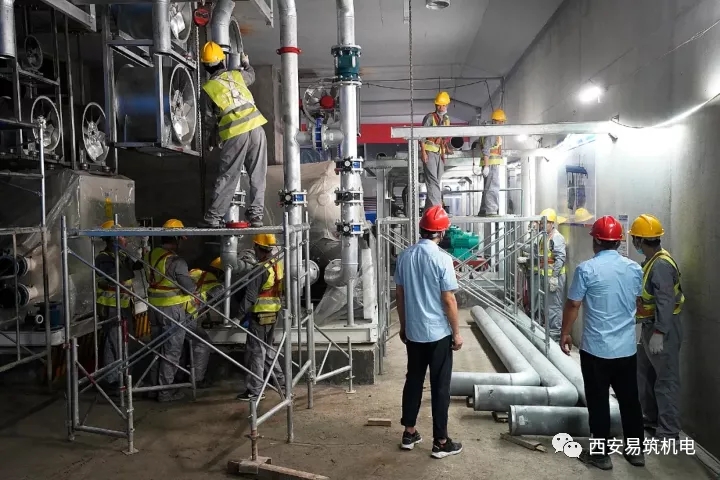

   业主代表、甲方领导到安装现场视察安装工作。

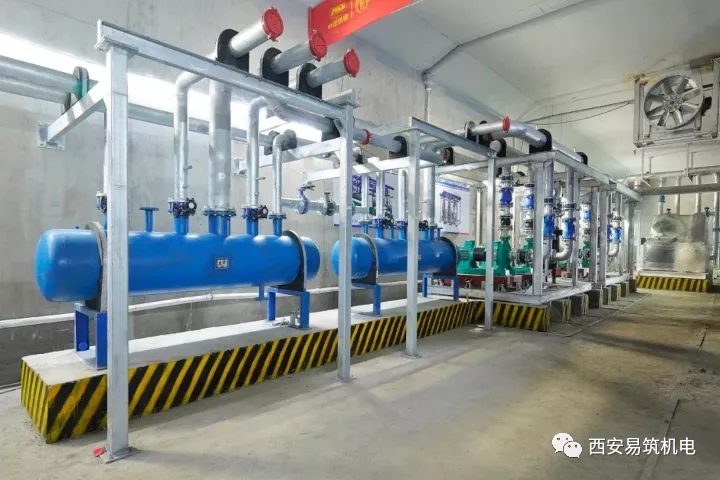

项目圆满完成

茅篷路冷水机房在13名施工人员用时7小时后,完成了83个分段管道,2个水泵模块10付支架以及73个大小阀门的组装,圆满的完成了安装工作。
