引言:
规则、规范是计算的前提,前提弄错了,那你计算的量肯定是错误的。今天小编总结了给排水、暖通安装算量的规则、规范,希望对有需要的朋友有一些帮助。
给排水工程;
1. 冷热水淋浴器工程量计算的位置为水平管与支管的交接处。 2. 冷热水洗脸盆给水为给水管与支管的交接处,排水管以排水管出地面250px。 3. 座便器给水以角阀为界,排水以出地面250px。 4. 一般计算规则中建筑物外墙皮1.5米为室内部分。 5. 室内DN32及以内给水已包括管卡及托钩制作安装。 7. 铸铁排水管、塑料排水管均包括管卡及托吊架、透气帽制作安装。 8. 螺纹水表组成与安装中已包括了相应的螺纹闸阀安装,计算阀门安装工程量时不应重复计算。

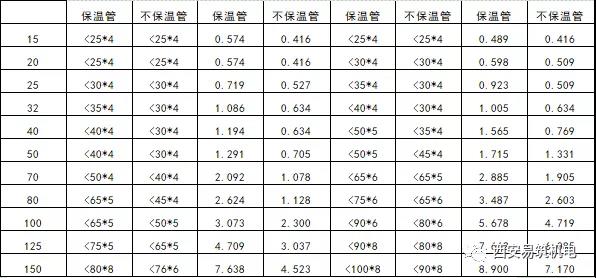

⑵沿墙安装的单管托架,其规格、重量可参考表如下:

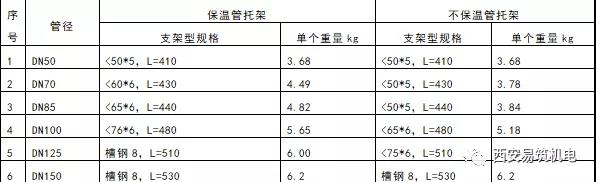

⑶给水单立管支架,其规格、质量见下表:
10.各种水箱安装均未包括连接管,可执行室内管道安装相应项目。
11.各类水箱均未包括支架制作安装,如为型钢支架,应执行第一册“一般管道支架”项目。 12.成品玻璃钢水箱安装按水箱容量执行钢板水箱安装项目,人工乘以系数0.9。 13.水泵房中压力表自带1个DN15的蝶阀,1个水表。 14.水处理间离子交换器安装套用“化学工业设备安装工程”。
消防工程
1. 室内消火栓安装项目中不包括消防按钮的安装,消防按钮应执行第一章相应项目另行计算。 2. 室内消火栓组合卷盘安装,执行室内消火栓安装*1.2。 3. 阀门、法兰安装,各种套管制作安装,不锈钢管及管件,钢管和管件及泵间管道安装,管道系统强度试验、严密性试验和冲洗等,执行第六册工业管道工程。 4. 消火栓管道、室外给水管道及水箱制作安装,执行第八册给排水工程。 5. 各种仪表安装及带讯号的阀门、水流指示器、压力开关、驱动装置及泄露报警开关的接线、校线等,执行第十册自动化仪表。 6. 泡沫液储罐、设备支架制作、安装等,执行第五册静置设备与工艺金属结构制作安装。
7. 设备及管道除锈、刷油及绝热工程,执行第十一册刷油防腐。
8. 其他报警装置适用于雨淋、干湿两用及预作用报警装置。
9. 设置于管道间、管廊内的管道、阀门(阀门、过滤器、伸缩节、水表等)其项目人工*1.3。
室内采暖工程

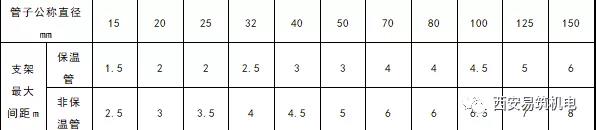

1. 散热器安装中不带阀门的散热器安装时,每组增加两个活接头。 2. 室内公称直径≤32mm的采暖管道安装,其相应管卡、托钩的制作安装已包括在管道安装项目内,不应重复计算,但其除锈、刷油应单独计算。 3. 采暖管道穿厨房、卫生间楼板时特殊情况下穿梁时要设钢套管。 ⑴ 室内管道支架的设置原则一般为:散热器支管长度大于1.5m时,应在中间安装管卡钩钉;采暖立管管卡设置,楼层层高≤5m时,每层设一个,楼层层高>5m时,每层不得少于两个。水平钢管支架最大间距如下:
1. 散热器安装中不带阀门的散热器安装时,每组增加两个活接头。 2. 室内公称直径≤32mm的采暖管道安装,其相应管卡、托钩的制作安装已包括在管道安装项目内,不应重复计算,但其除锈、刷油应单独计算。 3. 采暖管道穿厨房、卫生间楼板时特殊情况下穿梁时要设钢套管。 ⑴ 室内管道支架的设置原则一般为:散热器支管长度大于1.5m时,应在中间安装管卡钩钉;采暖立管管卡设置,楼层层高≤5m时,每层设一个,楼层层高>5m时,每层不得少于两个。水平钢管支架最大间距如下:
5. 柱形散热器安装是按地面安装考虑的,如为挂装,人工*系数1.1,材料、机械不变。 6. 低温地板辐射采暖中的过滤器安装套用阀门安装相应子目。 7. 工厂车间内采暖管道以采暖系统与工业管道碰头点为界。 8. 设在高层建筑内的加压泵间管道与本章项目的界线,以泵间外墙皮为界。
通风空调工程
1. 各类通风管道,若整个通风系统采用渐缩管均匀送风者,圆形风管按平均直径,矩形风管按平均周长计算,套用相应规格项目,人工*2.5。 3. 风管制作安装按图注不同规格以展开面积计算,检查孔、测定孔、送风口、吸风口等所占面积不扣除,圆形风管:F=3.14*D*L。 4. 计算风管长度时,一律以图注中心线长度为准,包括弯头、三通、变径管、天圆地方等管件的长度,但不包括部件所在位置的长度,其直径和周长按图注尺寸展开,咬口重叠部分不加。 5. 单肩重100kg以上的空调设备支架执行第五册相应项目。 7. 铝合金软风管和铝箔保温软风管安装按图示管道中心线长度以延长米计算。
